整地とは?

整地とは、建物の解体後に残ったコンクリート片・木くず・瓦礫などの廃材を撤去し、土地を平らにならして締め固める作業のことです。解体工事の最後に行われる仕上げ工程で、土地を利用しやすい状態に整える目的で行われます。

整地作業の様子
解体で発生した細かな廃材を取り除き、重機やローラーで地面を平らにならします。最後に転圧(圧密)を行い、地盤を締め固めることで、ぬかるみや沈下を防ぎやすくします。

なぜ解体後の整地は重要?

整地が重要とされる理由は、大きく「安全性」「土地活用のしやすさ」「資産価値の維持」の3つに分けられます。

まず安全性の面では、地中に残ったガラや空洞が原因で地盤が不安定になるリスクを防ぐ役割があります。特に新築住宅の建築時には基礎の強度や精度に直結するため、整地の精度がそのまま建物の品質にも影響します。

次に土地活用のしやすさです。地面がデコボコしていたり排水性が悪い状態だったりすると、駐車場利用や新築工事の際に追加の造成工事が必要となり、余計なコストや工期の延長につながります。

さらに資産価値の観点でも整地が不十分な土地は見た目の印象が悪く、売却時に評価が下がる要因となることがあります。逆に用途に応じて適切に整えられた土地は購入希望者にとっても安心材料となり、スムーズな取引につながります。

このように整地は、単なる仕上げ作業ではなく土地の価値と将来のトラブル回避を左右する重要な工程です。

整地の種類と費用相場

整地は、仕上げ方法によって見た目や費用が大きく異なります。主な整地方法と費用相場は以下の通りです。

仕上げ方法費用目安特徴
粗整地0円~数百円/m2廃材や石を撤去し、重機で地面をならして転圧する最も一般的な仕上げ方法。
砕石整地2,000円〜5,000円/m3粗整地後に砕石を敷き詰める方法。ぬかるみ防止や防草対策としても効果がある。
真砂土整地3,500円〜4,000円/m3真砂土や山砂を敷いて整える方法。見た目が自然で、住宅地や庭跡によく使われる。
コンクリート・アスファルト舗装3,000円〜13,000円/m3駐車場や通路向けの耐久性が高い仕上げ。用途によって厚みや施工費が変動する。

※費用相場は『中野達也のスッキリ解体』(運営:『あんしん解体業者認定協会』)に掲載された解体工事データをもとに独自集計した参考価格です。地域や施工条件によって実際の金額は異なる場合があります。

粗(あら)整地

粗整地における転圧作業と、作業完了後の仕上がり状態を並べた比較画像

粗整地は解体後に残った廃材・石・木くずなどを撤去し、重機で地面をならして転圧する最も基本的な整地方法です。特別な舗装材は使わず、土地を平らに整えることを目的に行われます。

費用相場は1m2あたり0円〜数百円程度で、多くの場合は解体工事の基本費用に含まれています。整地方法の中で最も費用を抑えやすい一方、表面は土のままのため雨の日はぬかるみやすく、時間が経つと雑草が生えやすい特徴があります。

砕石(さいせき)整地

砕石整地の工程。左は重機を使って砕石を運び込み敷き均している様子、右は一面に砕石が敷かれ平らに整えられた仕上がりの状態

砕石整地は粗整地を行ったあとに砕石を敷き詰め、ローラーなどで締め固める方法です。砕石の種類や厚みによって、仕上がりの硬さや見た目が変わります。

費用相場は1m3あたり2,000円〜5,000円程度です。地面が締まりやすく水はけを改善しやすいのが特徴で、ぬかるみや雑草対策としても効果があります。その分、砕石代や施工費が加わるため粗整地より費用は高くなります。

真砂土(まさど・まさつち)整地

真砂土整地の工程。左は良質な真砂土を搬入して広げている様子、右は全体を均等に敷き詰めて美しく整えられた仕上がりの状態

真砂土整地は、粗整地後に真砂土や山砂を敷いて表面を整える方法です。自然な色合いで見た目が良く、地表がなめらかに仕上がります。

費用相場は1m3あたり3,500円〜4,000円程度です。景観になじみやすい反面、雨水で表面が流れやすく場所によっては泥跳ねが発生することがあります。

コンクリート・アスファルト舗装

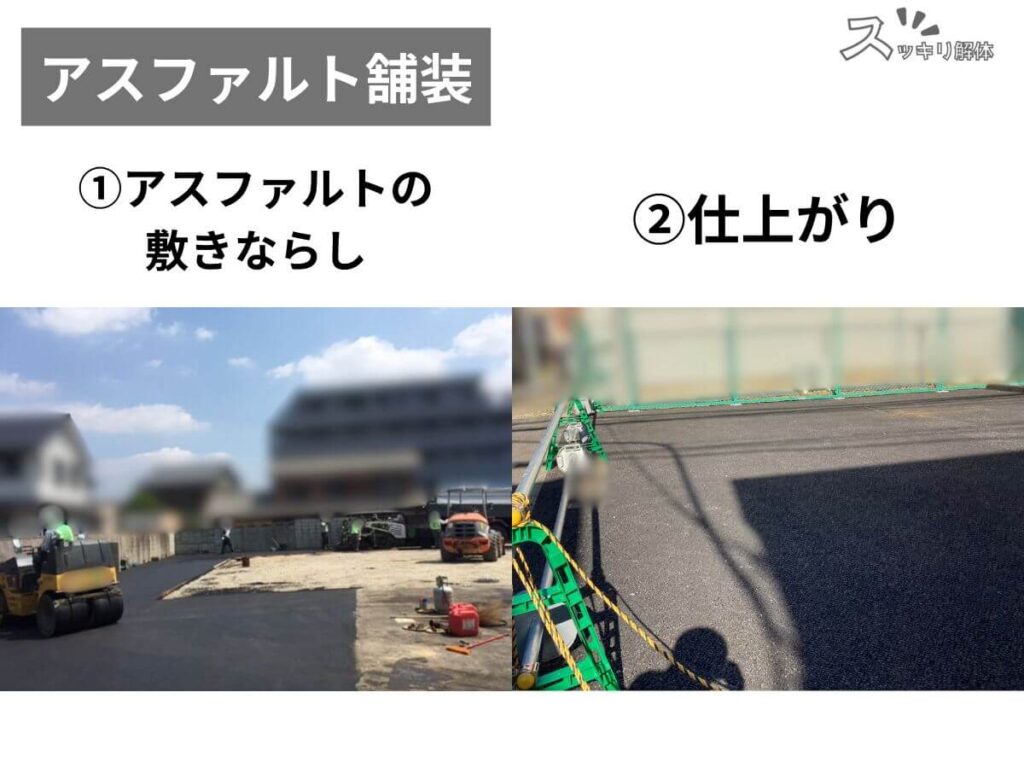

アスファルト舗装の工程比較。左はロードローラーなどの重機を使ってアスファルトを敷き均している様子、右は平滑に固まり真っ黒に整った仕上がりの状態

コンクリート・アスファルト舗装は、下地を整えたうえで地面を舗装材で覆う方法です。平坦で安定した地面に仕上がり、耐久性にも優れています。

費用相場は1m3あたり3,000円〜13,000円程度です。舗装の厚みや下地工事の有無によって価格差が大きく、特にコンクリート舗装は鉄筋施工や型枠工事が必要で高額になりやすい傾向があります。

整地の費用事例

【事例1】千葉県市原市 粗整地の費用事例

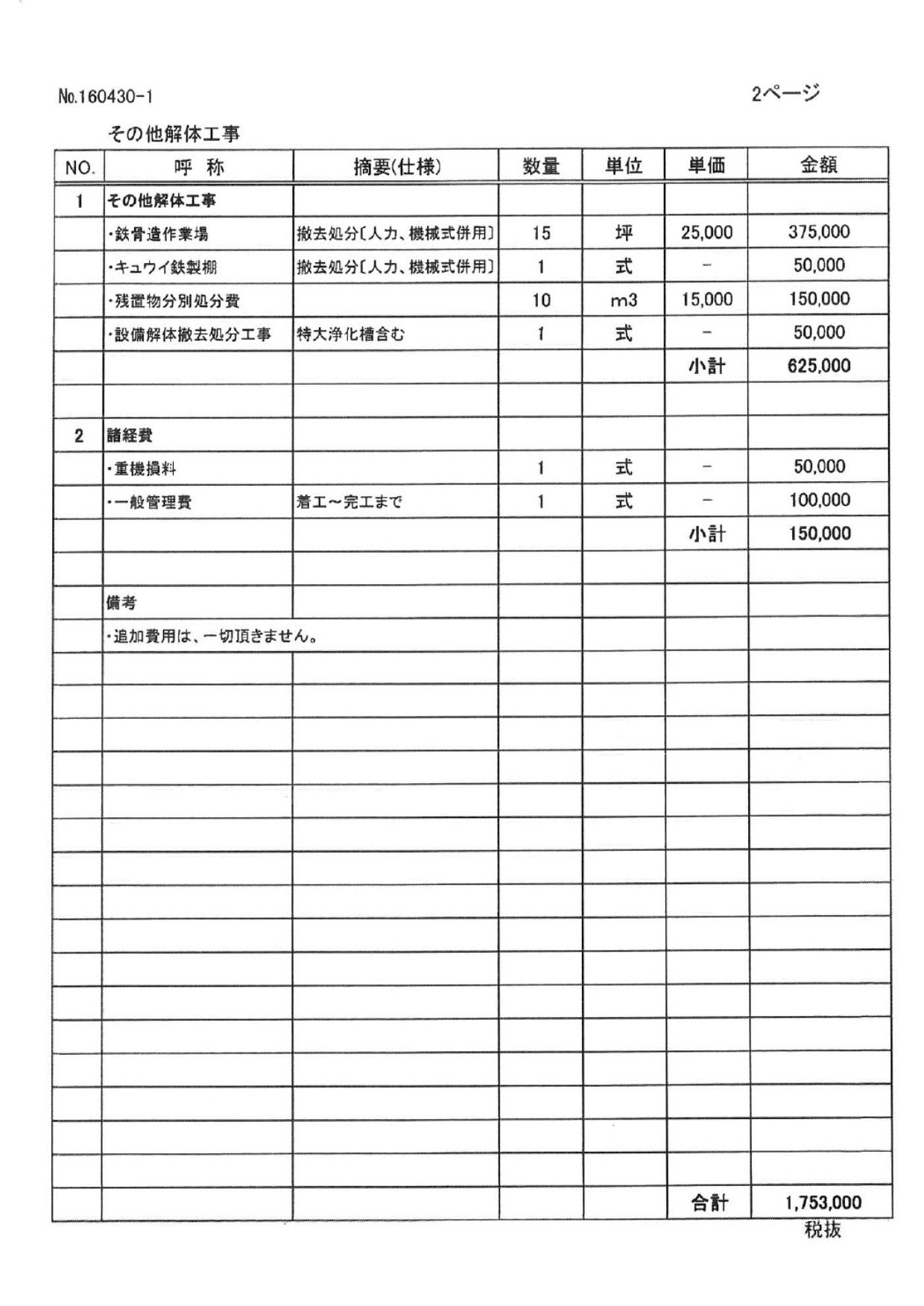

千葉県市原市 粗整地の費用事例の見積書01
千葉県市原市 粗整地の費用事例の見積書02
千葉県市原市 粗整地の費用事例の見積書03
見積書の書き起こしを表示する
スクロールできます
呼称摘要(仕様)数量単位単価金額
1 木造2階建
屋根解体処分工事撤去処分〔人力、機械式併用〕5m310,000円50,000円
木造本体解体工事撤去処分〔人力、機械式併用〕27坪25,000円675,000円
内装解体、仕分け作業含む
残置物分別処分費積込み運搬処分3m315,000円45,000円
基礎解体処分工事70m21,500円105,000円
設備解体撤去処分工事ライフライン含む1式-50,000円
2 外部工事
樹木伐採抜根処分積込み運搬処分3m36,000円18,000円
3 仕上げ工事
建物部分整地転地整地更地まで70m2500円35,000円
1 その他解体工事
鉄骨造作業場撤去処分〔人力、機械式併用〕15坪25,000円375,000円
キュウイ鉄製棚撤去処分〔人力、機械式併用〕1式-50,000円
残置物分別処分費10m315,000円150,000円
設備解体撤去処分工事特大浄化槽含む1式-50,000円
2 諸経費
重機損料1式-50,000円
一般管理費着工~完工まで1式-100,000円
小計1,753,000円
消費税140,240
調整額▲3,240
合計1,890,000円
基本情報
解体した建物の構造/種類木造2階建て/住宅
坪数27坪
整地面積70m2
整地方法粗整地
1m2あたりの単価500円
整地費の総額3万5,000円

【事例2】千葉県習志野市 砕石整地の費用事例

千葉県習志野市 砕石整地の費用事例の見積書01
千葉県習志野市 砕石整地の費用事例の見積書02
千葉県習志野市 砕石整地の費用事例の見積書03
千葉県習志野市 砕石整地の費用事例の見積書04

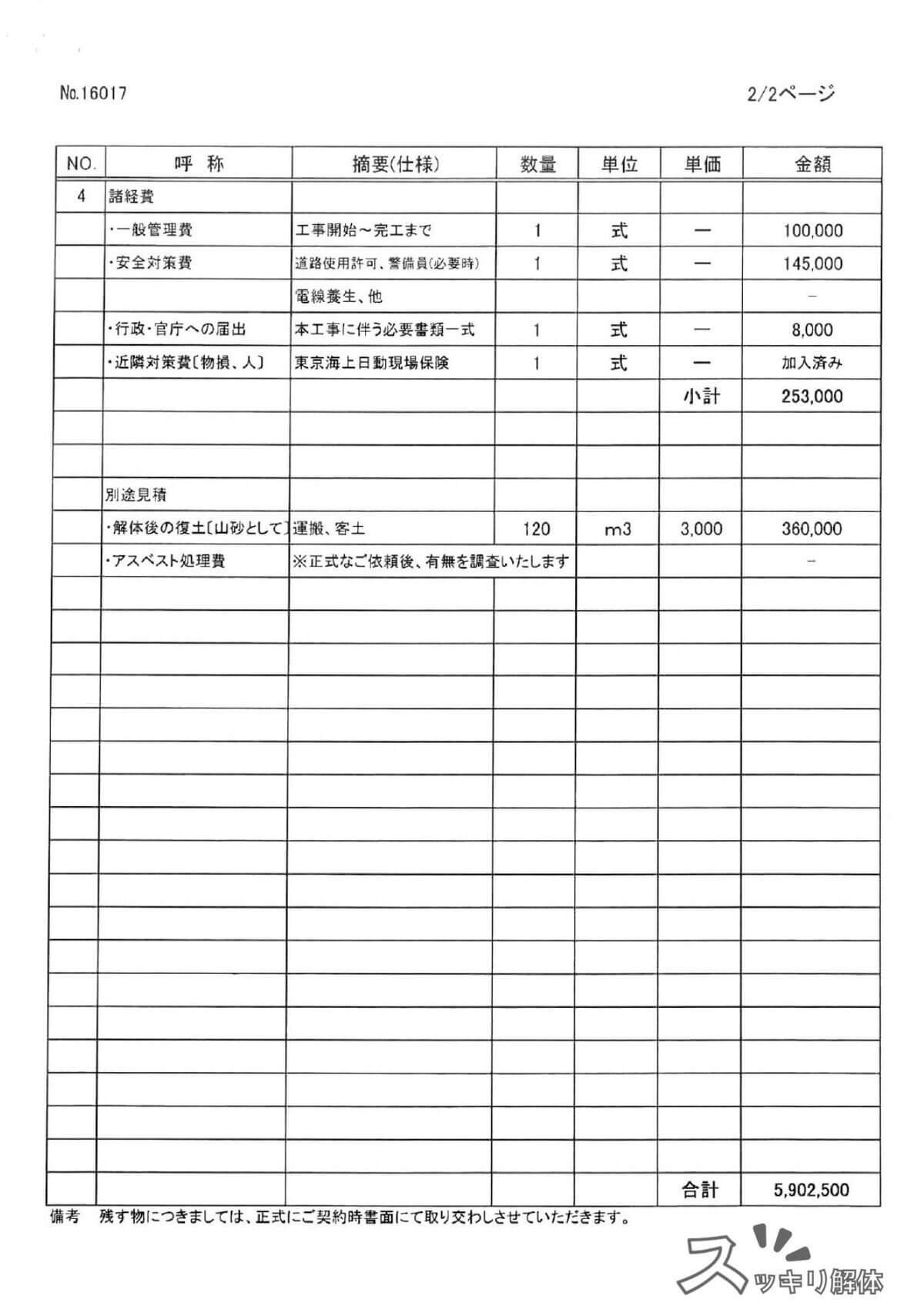

見積書の書き起こしを表示する
スクロールできます
呼称摘要(仕様)数量単位単価金額
1 仮設工事
囲い養生〔最高高まで〕枠組み足場740m2650481,000
シート養生防音シート、防炎シート740m2200148,000
〔搬入費共〕道路、U字溝養生、ゲート設置1式-80,000
重機搬入費各種重機入れ替え共1式-65,000
2 解体工事
内装解体搬出工事分別解体(人力式) 設備機器12式15,000180,000
〔同運搬・リサイクル費共〕分別解体(人力式) 畳12式18,500222,000
分別解体(人力式) タイルモルタル12式12,000144,000
分別解体(人力式) 建具、他12式35,000420,000
分別解体(人力式) ボード12式45,000540,000
外部付帯物解体工事分別解体(機械式) スクラップ20m34,50090,000
〔同運搬・リサイクル費共〕分別解体(人力式機械式) 階段1式-85,000
分別解体(人力式機械式) 塩ビ5m312,00060,000
本体解体工事解体(機械式) 分別処分共132坪12,5001,650,000
〔同運搬・リサイクル費共〕〔屋根、ALC、躯体、土間〕-
基礎解体工事解体(機械式) RC独立基礎50m318,000900,000
〔同運搬・リサイクル費共〕栗石及び砕石30m35,000150,000
設備解体工事受水槽、ライフライン1式-120,000
〔同運搬・リサイクル費共〕
3 外構部解体工事
境界塀RC廃材、フェンス、門扉等5.5m315,00082,500
一部復旧フェンス1式-18,000
看板1式-25,000
土間解体7m23,00021,000
樹木撤去処分1台-10,000
花壇解体処分立上り、ベース、分別共3m322,00066,000
砂利1式-12,000
敷地内整地更地迄、その他不要物処分共1式-80,000
〔同運搬・リサイクル費共〕
4 諸経費
一般管理費工事開始~完工まで1式-100,000
安全対策費道路使用許可、警備員(必要時)1式-145,000
電線養生、他---
行政・官庁への届出本工事に伴う必要書類一式1式-8,000
近隣対策費〔物損、人〕東京海上日動現場保険1式-加入済み
別途見積
解体後の復土〔山砂として〕運搬、客土120m33,000360,000
アスベスト処理費※正式なご依頼後、有無を調査いたします-
小計5,902,500
消費税472,200
調整額▲4,700
合計6,370,000
基本情報
解体した建物の構造/種類鉄骨造3階建て/アパート
坪数132坪
整地面積–
整地方法砕石整地
1m2あたりの単価–
整地費の総額9万2,000円(砂利費用1万2,000円+整地費8万円)

土地の利用目的に合わせた最適な整地方法

整地は、土地の利用目的に合わせて選ぶことが重要です。用途に適さない方法を選ぶと、後から追加工事ややり直し費用が発生する場合があります。

土地を売却する場合

土地を売却する際は、「見た目の印象」と「売却までの管理のしやすさ」のバランスを考えて整地方法を選ぶことが重要です。

費用を抑えたい場合や、買主が建て替えを前提としている場合は「粗整地」が一般的です。一方で、個人向けに少しでも印象良く売却したい場合は「真砂土整地」によって土地をきれいに見せる方法もあります。

土地売却時の例として、解体工事後に粗整地仕上げを行い、看板やロープが設置された更地の写真
土地を売却する際、必ずしも高価な砕石やアスファルト舗装をする必要はありません。画像のように「粗整地+ロープ+看板」という状態は、購入者がその後の建築プラン(庭をどうするかなど)を立てやすいため、売却時によく見られる最も一般的な形です。

また、売却まで時間がかかりそうな場合は砕石整地や防草シートを施工することで、雑草やぬかるみを抑えながら管理しやすい状態を維持できます。

更地のメンテナンスとして防草シートを設置している工事現場の写真
解体して更地にした後、すぐに活用予定がない場合は防草シートの設置が有効です。放置するとあっという間に雑草が生い茂り、害虫の発生・ゴミの不法投棄・近隣クレームなどの原因になります。
運営者 稲垣

どの整地方法が適しているかは売却相手や周辺の競合物件によっても変わるため、不動産会社に相談しながら決めると安心です。

自宅を新築する場合

解体後に新築工事を予定している場合は「粗整地」が基本です。新築時には基礎工事や地盤調整を行うため事前に高額な舗装工事をしても撤去が必要で、舗装費用が無駄になるケースが少なくありません。

また、防草シートや砕石を施工しても新築工事前に撤去する可能性があるため、基本的には最低限の整地に留めることが一般的です。

駐車場として利用する場合

土地を駐車場として利用する場合は、「砕石整地」または「アスファルト・コンクリート舗装」が選ばれます。

砕石整地は初期費用を抑えやすく水はけにも優れているため、比較的手軽に施工できる点が特徴です。一方で長期間利用する場合や車の出入りが多い場合は、耐久性の高いアスファルト舗装やコンクリート舗装が適しています。

舗装方法によって初期費用や維持管理のしやすさが大きく変わるため、利用期間や予算に合わせて選ぶことが大切です。

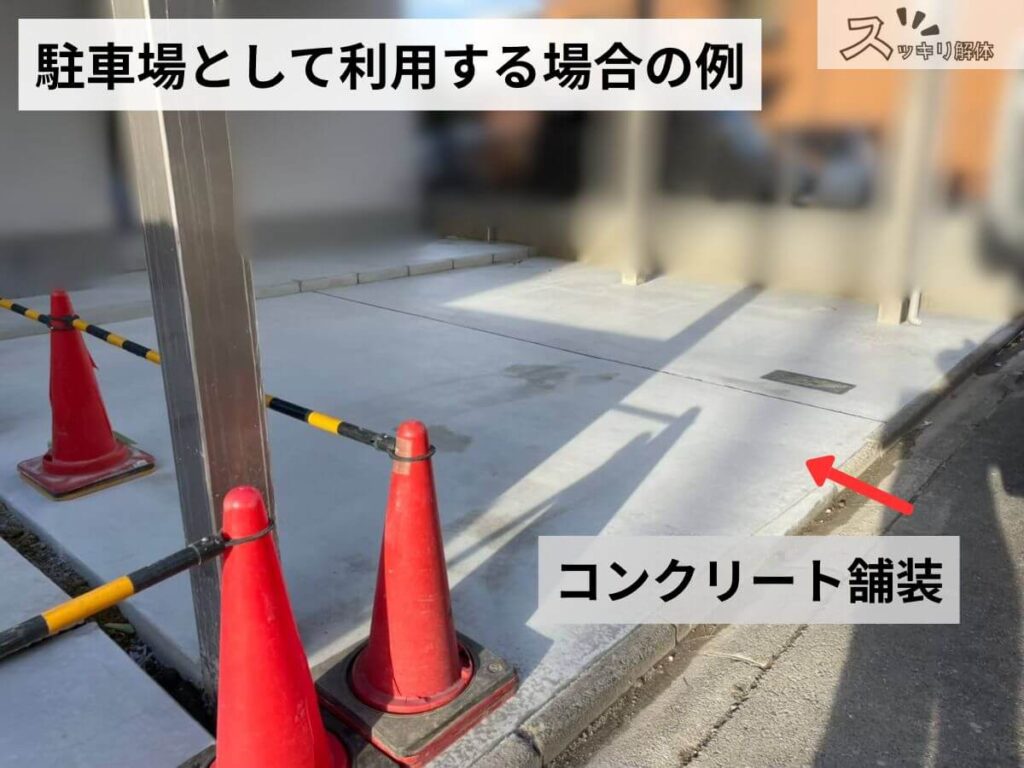

解体後の土地を駐車場として活用する事例。耐久性の高い「コンクリート舗装」で平滑に仕上げられたカースペースの様子
コンクリート舗装は、自宅の駐車場として人気のある仕上げ方法です。初期費用はアスファルト舗装より高めですが、明るく清潔感のある見た目で家全体が綺麗に見えやすく、夏場の熱のこもりを比較的抑えやすいというメリットがあります。

整地品質の4つのチェックポイント

言葉だけで「きれいに整地しました」と言われても、実際にどこを確認すれば良いのか分かりにくいものです。そこで、『あんしん解体業者認定協会』で解体工事の相談や現場調査の立会いなどに対応する辰巳マネージャーに、工事完了後の立ち会いで確認したい整地品質のチェックポイントを伺いました。

辰巳 浩晃 現場解説

一般社団法人あんしん解体業者認定協会 お客様窓口 マネージャー

辰巳 浩晃 (たつみ ひろあき)

解体工事のご相談・現場調査の立会い・見積書説明など、お客様窓口としてお客様の不安解消と工事サポートに注力するマネージャー。「同じ解体でも、ひとつとして同じ現場はない」を信条に、一件一件の個性を大切にしながら、お客様が晴れやかな気持ちで工事当日を迎えられるよう伴走。お持ちの見積書が適正かどうかも、数分のお電話で判断できるよう、第三者目線でのアドバイスを心がけている。この記事では現場のリアルな視点から解説を担当。

チェックポイント1:地面は平坦か

まず確認したいのが、土地全体が均一に整えられているかです。地面が波打っていたり、大きなくぼみや盛り上がりが残っていたりすると雨水が溜まりやすくなり、後々の土地利用に支障が出ることがあります。

マネージャー 辰巳浩晃

特に建築予定がある場合は高さのズレが後工程に影響することもあるため、契約時に「高さ誤差5cm以内」などの基準を決めておくと安心です。

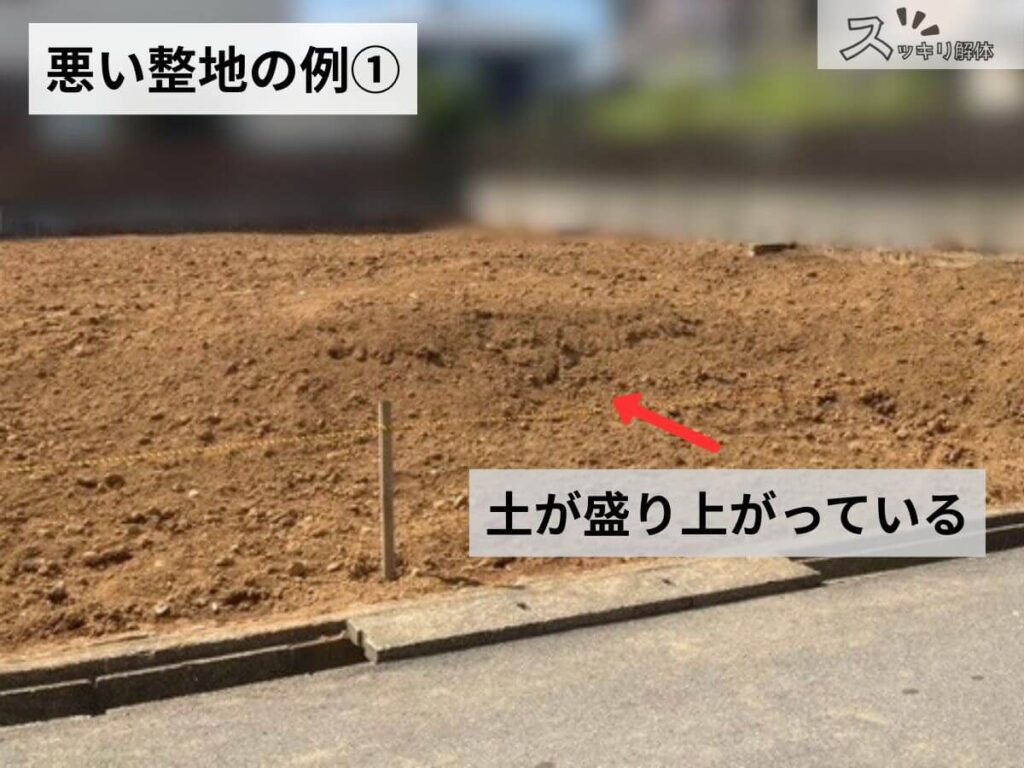

悪い整地の具体例。地面に大きな凹凸があり、土が盛り上がっている状態を矢印で示した解説写真
整地の基本は「平らであること」です。画像のように土が局所的に盛り上がっている状態では、建築時に再整地や残土処分が必要になる可能性があります。

チェックポイント2:石やガラが残っていないか

整地後の地面には、コンクリート片(ガラ)・石・木片などが残っていないか確認しましょう。少なくとも、直径5cm以上の石やガラが目立って残っていないかはチェックしておきましょう。

マネージャー 辰巳浩晃

特に基礎周辺はコンクリート片が残りやすい場所です。表面だけを土で覆っているケースもあるため、気になる場所は少し掘って確認することが大切です。

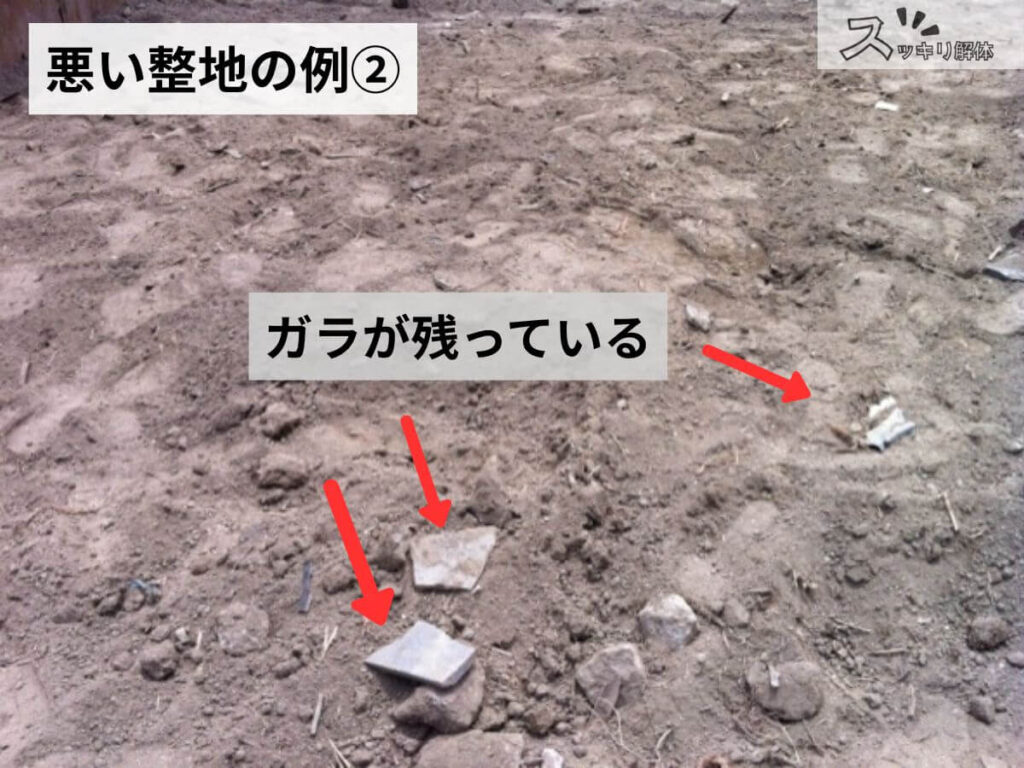

悪い整地の具体例。土の中にコンクリート片やタイルなどのガラが混じったまま放置されている様子を指摘した解説画像
ガラが残っているのは、整地工程の中でも特に避けたい状態です。このまま放置すると将来家を建てる際に杭が打てなかったり、地盤沈下の原因になったりします。また、土地の売却価格が下がるおそれもあります。丁寧な業者は、ふるいなどを使ってこれらをしっかり取り除いてくれます。

チェックポイント3:水はけに問題はないか

整地の良し悪しは、晴れた日だけでは分かりません。雨上がりに大きな水たまりができていないか、水が長時間残っていないかも重要な確認ポイントです。

マネージャー 辰巳浩晃

水はけが悪い土地は、将来的な湿気やぬかるみの原因になることがあります。可能であれば、雨が降った後に現地を確認すると状態が分かりやすくなります。

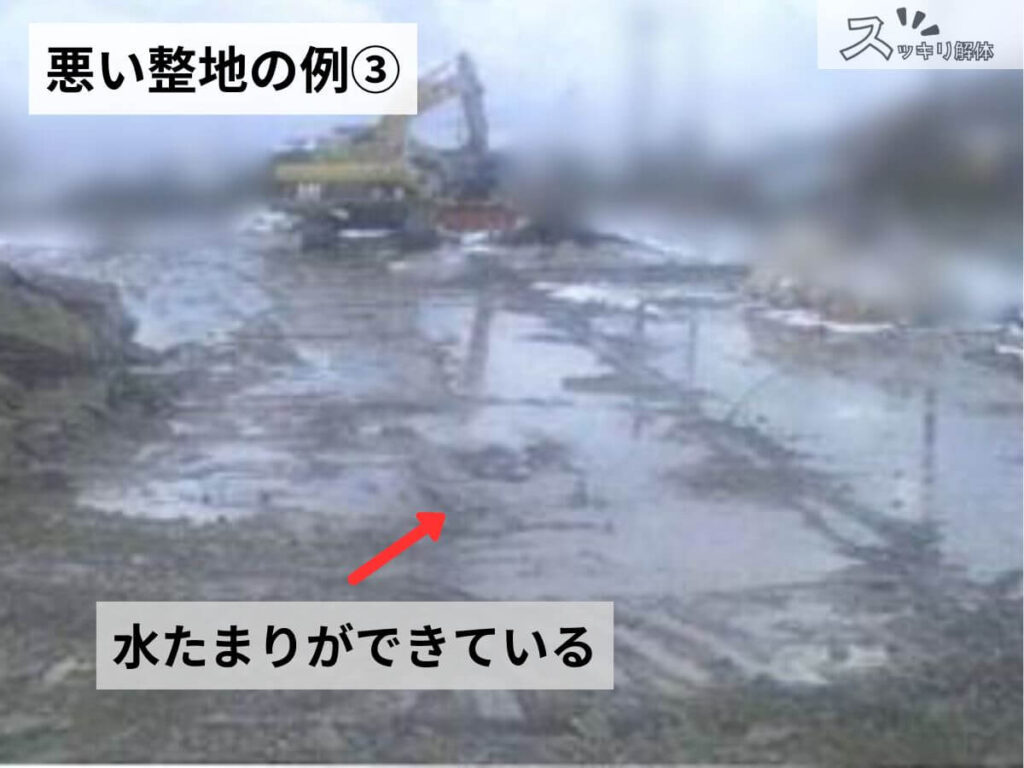

悪い整地の具体例。水はけが悪く、地面に大きな水たまりができている状態を指摘した解説写真
水たまりができるということは、土地が平らでないだけでなく雨水を逃がす設計(水勾配)ができていない証拠です。このまま放置すると夏場は蚊が発生しやすくなったり、建築の際に地盤が緩んで余計な改良費用がかかったりするリスクがあります。

チェックポイント4:境界杭が残っているか

解体工事では、重機作業中に隣地との境界杭が破損・紛失することがあります。境界杭は土地の境界を示す重要な目印で、万が一失われると測量や隣地所有者との立会いが必要になるケースもあります。そのため工事前後で境界杭の位置を写真に残し、立ち会い時にも紛失していないか確認しておくことが大切です。

マネージャー 辰巳浩晃

さらに安心を重視する場合は、「業者の過失で境界杭を破損・紛失した場合は、業者負担で復旧する」といった内容を契約書に記載しておくと、トラブル防止につながります。

なお、隣地との境界に関するトラブル事例と防止策などは、以下の記事で詳しく解説しています。あわせてご覧ください。

整地業者選びの注意点

整地工事は、工事完了後に「思っていた仕上がりと違う」と感じても、簡単にやり直しができません。一度重機を撤収すると再度手配するだけでも費用が発生するため、業者側も無償の手直しには応じないケースが多いためです。

そのため、施主は契約前の段階で「どのような状態を完成とするのか」を具体的に決めておくことが重要です。

「整地一式」という曖昧な見積もりに注意する

見積書に記載される「整地一式」という表現は便利ですが、作業範囲や仕上がり基準が不明確になりやすい点に注意が必要です。どこまでガラを撤去するのか、どの程度平坦に仕上げるのかといった基準が曖昧なまま契約すると工事後に認識のズレが生じやすくなります。

そのため依頼主は整地の範囲や仕上げ方法について事前に確認し、書面で取り決めておくことが重要です。

解体工事の見積書。整地費の項目を一式計上している例として赤枠で示した画像
画像の見積書では、「整地工事 一式 60,000円」と記載されています。このように総額のみが提示されている場合、「一式」の中にどんな作業が含まれているかを必ず確認しましょう。

仕上がりの合格基準を定めた「仕様書」を必ず取り交わす

「綺麗に仕上げます」という説明だけでは、依頼主と業者で完成イメージが一致しているとは限りません。

依頼主は「石一つない状態」を想像していても、業者は「重機で平らにならした状態」を想定している場合があります。こうした認識のズレを防ぐためにも、仕上がり基準を具体的に決めた「仕様書」を契約書へ添付しておくことが重要です。

例えば、以下のような内容を事前に決めておくと安心です。

  • 高さの誤差は5cm以内
  • 直径5cm以上の石・コンクリート片を残さない
  • 境界杭を確認できる状態にする
  • 見本写真を共有して完成イメージを統一する
マネージャー 辰巳浩晃

口約束だけでは、後から「言った・言わない」のトラブルになりやすいです。仕上がり基準は、できるだけ具体的に書面へ残しておくことが重要です。

追加費用の発生条件を事前に確認する

解体工事では、地中からコンクリートガラ・浄化槽・井戸などの埋設物が見つかることがあります。こうしたケースでは追加費用が発生するため、事前に単価や対応条件を確認しておくことが重要です。

例えば、一般的な費用相場としてはコンクリートガラ撤去が1m3あたり1.5万円〜3.5万円程度、古い浄化槽の撤去が7万円〜16万円程度が目安とされています。相場から大きく外れる金額が提示された場合には、単価の根拠や数量の算出方法について必ず確認しておく必要があります。

また、追加工事が必要になった場合の対応については「作業前に施主へ連絡して了承を得ること」や「追加費用を書面で提示すること」、「発見状況を写真で共有すること」などを事前に取り決めておくことで、後からのトラブル防止につながります。

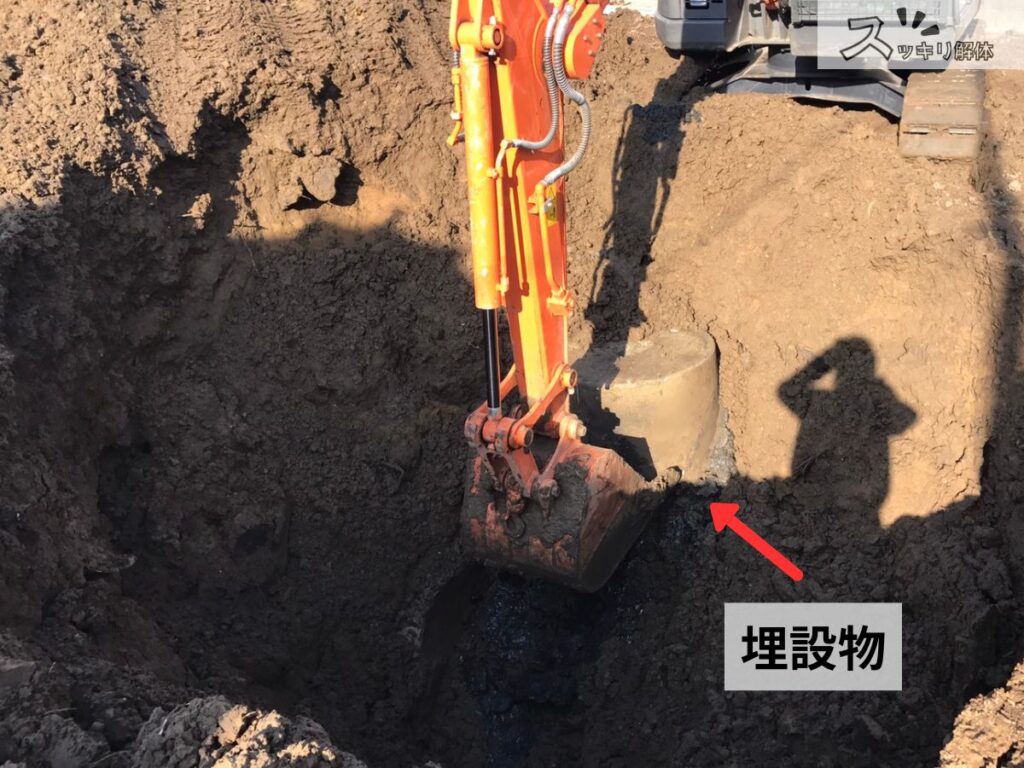

整地作業中に出現した地中埋設物を重機で発掘している現場の様子
綺麗に整地するために掘削を進めていると、画像のように以前の建物の基礎やコンクリート片などの地中埋設物が見つかることがあります。これらを残したまま整地を終えると、将来の建築工事で杭打ちや基礎工事の支障になる可能性があります。

なお、地中埋設物については以下の記事で詳しく解説しています。あわせてご覧ください。

【FAQ】解体後の整地に関するよくある質問

整地費用は100坪でいくらですか?

一般的な粗整地であれば、100坪で「0円〜20万円程度/式」が目安です。

粗整地は1m2あたり0円〜数百円程度が相場で、多くの場合は解体工事の基本費用に含まれています。そのため、実質的に無料で対応されるケースもあります。

解体後の整地にかかる期間は?

一般的な住宅用地(30坪〜50坪程度)であれば、1日〜2日程度で完了します。

整地は解体工事の最終工程として行われ、主に重機による地ならしと転圧作業で構成されるため、作業自体は短期間で終わるのが一般的です。100坪程度の土地でも、通常は2日〜3日程度で完了します。

ただし、雨などで地面の状態が悪い場合は作業が延期されることがあります。また、工事中に地中埋設物が見つかった場合には撤去作業が追加されるため、その分だけ工期が延びることがあります。

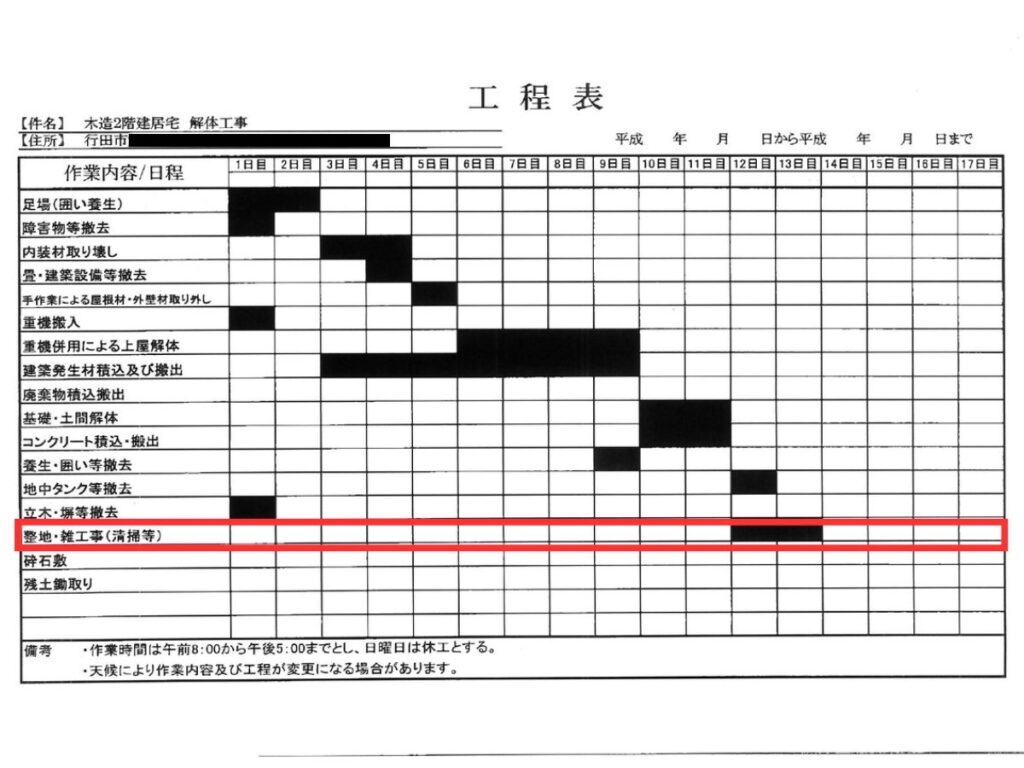

約30坪の住宅解体の工程表。全13日間のスケジュールの終盤、12〜13日目に「整地・雑工事(清掃等)」が組み込まれていることを赤枠で示した画像
画像は、一般的な広さ(約30坪)の木造2階建て住宅を解体した際の実際の工程表です。約13日間の工期のうち、最後の約2日間で「整地・雑工事(清掃等)」が行われています。

まとめ

解体工事後の整地は、その土地の「次の役割」を決める大切な仕上げ作業です。適切な整地を行うことは土地の価値を高めるだけでなく、将来的なトラブルや余計な費用の発生を防ぐことにつながります。

この記事のポイントを振り返りましょう。

  1. 目的に合わせた整地方法を選ぶ
    売却なら見栄えの良い「真砂土整地」や「粗整地」、新築予定なら無駄な費用の出ない「粗整地」、活用するなら「砕石・舗装」といった使い分けが重要です。
  2. 整地品質は自分の目で確認する
    工事完了後の立ち会いでは、「平坦さ」「ガラの有無」「水はけ」「境界杭」の4点を必ず確認しましょう。
  3. 契約内容を曖昧にしない
    「整地一式」という言葉で片付けず、高さの精度やガラの除去基準などを具体的に取り決めておくことが、満足のいく仕上がりへの近道です。
  4. 追加費用のリスクを把握する
    地中埋設物が見つかった場合の対応や費用を事前に確認しておくことで、不意の出費にも冷静に対処できます。
マネージャー 辰巳浩晃

納得のいく土地活用を始めるためにも、信頼できる業者と相談しながら適切な整地プランを決めることが重要です。仕上がりや業者選びに不安がある場合は、専門家の客観的なアドバイスを受けるのも有効です。
